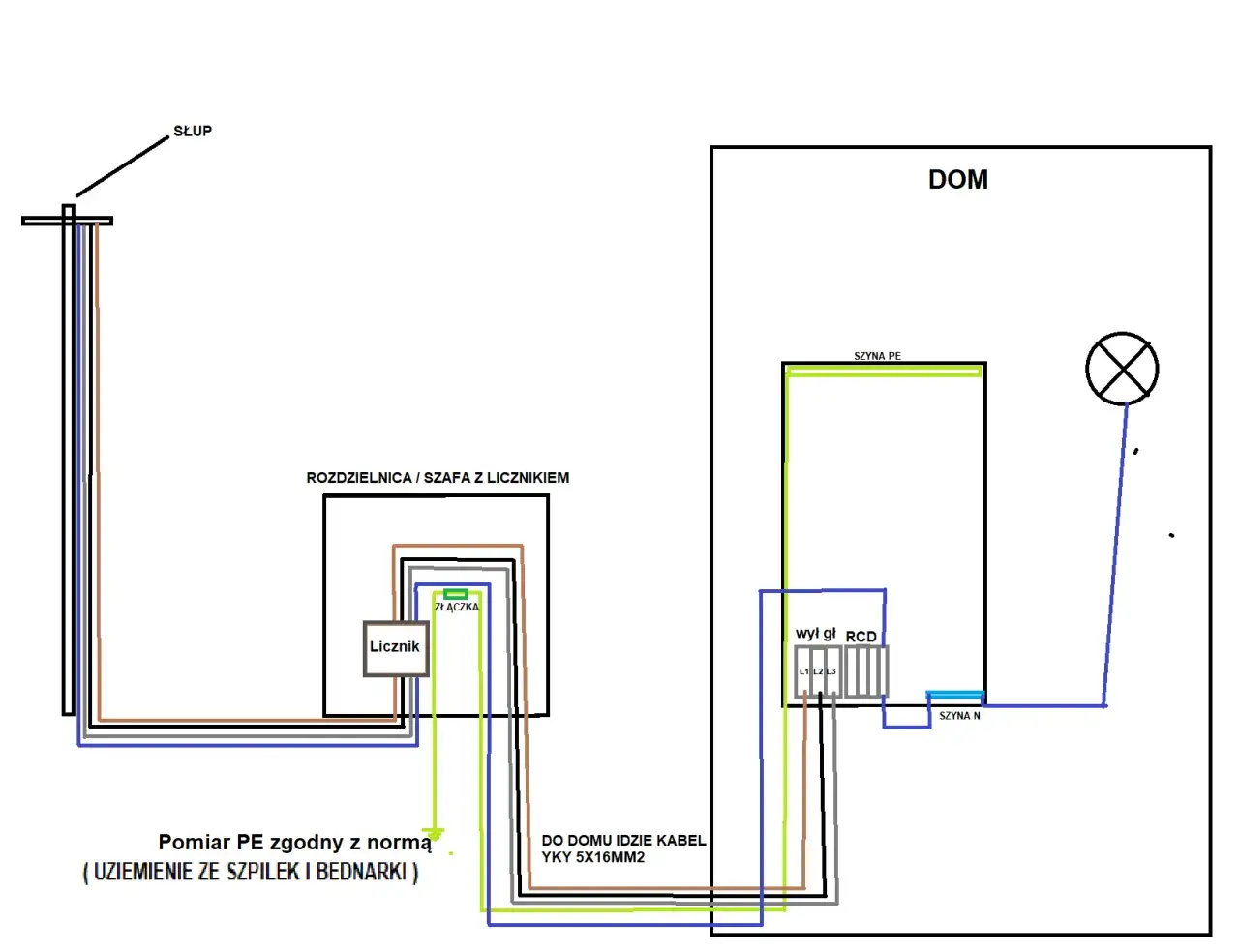

Podłączenie siły w domu to przede wszystkim decyzja o tym, czy instalacja ma obsłużyć zwykłe 230 V, czy już trójfazowe 400 V dla urządzeń o większym poborze mocy. Ja zawsze rozbijam taki budżet na trzy części: opłatę operatora, pracę elektryka i ewentualną przebudowę instalacji w budynku. Dzięki temu od razu widać, czy mówimy o wydatku liczonym w setkach złotych, czy o kwocie, która realnie wpływa na budżet całej budowy albo modernizacji domu.
Najważniejsze jest to, że cena zależy od mocy, rodzaju przyłącza i zakresu prac
- Nowe przyłącze kablowe bywa najczęstszym, ale nie najtańszym wariantem przy domu jednorodzinnym.
- Opłata operatora jest zwykle liczona od mocy przyłączeniowej w kW.
- Przy dłuższym przyłączu dochodzi dopłata za każdy metr ponad 200 m.
- Elektryk i materiały to osobny koszt, którego nie wolno mieszać z opłatą za przyłączenie.
- Jeśli istnieje już sieć na działce lub w budynku, całość może być wyraźnie tańsza.
Ile to kosztuje w praktyce
Jeśli mam podać uczciwą odpowiedź od razu, to za samo przyłączenie trójfazowe do domu płaci się od kilkuset do kilku tysięcy złotych. Najczęściej różnica wynika nie z samej liczby faz, ale z tego, czy trzeba budować nowe przyłącze, czy tylko zwiększyć moc na istniejącym zasilaniu.
W taryfach na 2026 r. widać bardzo wyraźnie, że koszt operatora może się mocno różnić w zależności od wariantu. Dla przejrzystości pokazuję to na przykładzie mocy 12 kW, bo to poziom, który często przewija się w domach jednorodzinnych.
| Scenariusz | Orientacyjna stawka netto | Przykładowa opłata brutto przy 12 kW | Co to oznacza w praktyce |
|---|---|---|---|
| Nowe przyłącze kablowe | 73,63-92,02 zł/kW | 1 086,78-1 358,22 zł | Najczęstszy wariant przy domu jednorodzinnym. |
| Nowe przyłącze napowietrzne | 15,84-35,43 zł/kW | 233,80-522,95 zł | Tańsze, ale nie zawsze możliwe technicznie i urbanistycznie. |
| Podłączenie do istniejącej sieci | 10,30 zł/kW | 152,03 zł | Jeśli infrastruktura już czeka na działce, koszt operatora spada bardzo mocno. |
Przy wyższej mocy opłata rośnie liniowo. Dla 16 kW ten sam wariant kablowy daje już około 1 449,04 zł brutto albo 1 810,95 zł brutto, zależnie od taryfy i obszaru. To dobrze pokazuje, że sam metraż domu nie przesądza o cenie. Decyduje przede wszystkim moc przyłączeniowa i stan infrastruktury.
Warto też pamiętać o dopłacie za długość przyłącza. W aktualnych taryfach spotyka się dodatkową opłatę rzędu 43,73 zł/m netto przy przyłączu kablowym i 32,30 zł/m netto przy napowietrznym po przekroczeniu 200 m. Przy długiej trasie to potrafi błyskawicznie podbić rachunek. To prowadzi prosto do pytania, z czego dokładnie składa się cały wydatek.
Z czego składa się rachunek za siłę
Ja taki koszt rozbijam na trzy warstwy. Pierwsza to opłata operatora za przyłączenie do sieci. Druga to prace po stronie budynku, czyli instalacja wewnętrzna, rozdzielnica, zabezpieczenia i pomiary. Trzecia pojawia się wtedy, gdy trzeba coś przebudować, przenieść albo dobudować od zera.
- Opłata przyłączeniowa - naliczana najczęściej od mocy przyłączeniowej i rodzaju przyłącza.
- Prace elektryka - rozdzielnica, bezpieczniki, przewody, gniazda 400 V, pomiary i odbiór.
- Materiały - przewody, osprzęt, szafka licznikowa, zabezpieczenia przedlicznikowe.
- Przebudowa przyłącza - zmiana trasy, typu lub lokalizacji złącza, zwykle rozliczana według rzeczywistych nakładów.
- Dokumentacja i uzgodnienia - projekt, szkice sytuacyjne, czasem geodezja i formalności techniczne.
W prostych przeróbkach wewnętrznych koszt elektryka bywa jeszcze do przełknięcia, ale przy nowej rozdzielnicy i prowadzeniu nowych obwodów łatwo wejść w kilka tysięcy złotych. Najdrożej robi się wtedy, gdy ktoś chce „przy okazji” zmienić trasę kabla albo przenieść złącze w inne miejsce. W takich przypadkach operator rozlicza już realne nakłady, a nie prostą stawkę za kilowat. Skoro budżet składa się z kilku części, warto zobaczyć, jak operator liczy samą opłatę i dlaczego dwie pozornie podobne inwestycje mogą kosztować zupełnie inaczej.
Jak operator liczy opłatę i dlaczego różnice bywają duże
Na niskim napięciu opłata za przyłączenie zwykle jest prosta: moc przyłączeniowa razy stawka netto plus VAT. Problem w tym, że stawki nie są identyczne w całym kraju, a różnicę robi także typ przyłącza. Dlatego jedno przyłączenie może zamknąć się w kilkuset złotych, a inne w ponad tysiącu.
W praktyce najbezpieczniej myśleć o tym tak: jeśli budujesz nowy dom i trzeba doprowadzić kabel, koszt operatora najczęściej będzie liczony w tysiącach złotych, a nie w symbolicznych kwotach. Jeśli natomiast sieć już istnieje i potrzebujesz jedynie uruchomić trójfazowe zasilanie, rachunek potrafi być zaskakująco niski.
| Wariant | Przykładowa stawka netto | Opłata brutto przy 12 kW | Wniosek |
|---|---|---|---|
| Nowe przyłącze kablowe | 73,63-92,02 zł/kW | 1 086,78-1 358,22 zł | Najbardziej typowy scenariusz przy domu jednorodzinnym. |
| Nowe przyłącze napowietrzne | 15,84-35,43 zł/kW | 233,80-522,95 zł | Tańszy wariant, ale zależny od warunków działki i sieci. |
| Podłączenie do istniejącej sieci | 10,30 zł/kW | 152,03 zł | Najniższy koszt, jeśli nie trzeba budować nowego odcinka przyłącza. |
Po przekroczeniu 200 m dochodzi jeszcze dopłata za każdy metr. To właśnie ten element potrafi zabić pozornie tani wariant. Ja na etapie projektu zawsze sprawdzam najkrótszą sensowną trasę i nie zgadzam się na dłuższy przebieg tylko dlatego, że „tak wygodniej w papierach”. Taki skrót myślowy szybko zamienia się w realne pieniądze. Gdy już wiesz, jak działa wycena, czas przejść przez sam proces, bo on również wpływa na termin i finalny koszt.

Jak wygląda procedura od wniosku do uruchomienia siły
W praktyce całość da się zamknąć w kilku krokach. Najpierw określasz, jaka moc jest Ci potrzebna i czy wystarczy jednofazowe zasilanie, czy od razu planujesz 3 fazy. Potem składasz wniosek o warunki przyłączenia, podpisujesz umowę, realizujesz prace po swojej stronie i czekasz na odbiór techniczny.
- Policz moc potrzebną do jednoczesnej pracy urządzeń, a nie tylko ich sumę z katalogu.
- Sprawdź, czy potrzebujesz nowego przyłącza, czy tylko zwiększenia mocy na istniejącym.
- Złóż wniosek i dołącz wymagane szkice lub plan działki, jeśli są potrzebne.
- Odbierz warunki przyłączenia i podpisz umowę.
- Zleć wykonanie instalacji wewnętrznej, rozdzielnicy i pomiarów elektrykowi z uprawnieniami.
- Po odbiorze technicznym zasilanie zostaje uruchomione.
W tym miejscu łatwo o pomyłkę: operator odpowiada za przyłączenie do sieci, ale nie robi całej instalacji w domu. To oznacza, że samo „podłączenie siły” nie kończy tematu. Trzeba jeszcze mieć poprawnie zrobioną rozdzielnicę, zabezpieczenia i pomiary. Kiedy ten porządek jest jasny, łatwiej odpowiedzieć na kolejne pytanie: czy 3 fazy naprawdę są Ci potrzebne.
Kiedy 3 fazy naprawdę są potrzebne, a kiedy tylko podnoszą koszt
Nie każdy dom musi od razu mieć trójfazowe zasilanie. Jeśli mowa o oświetleniu, RTV, lodówce, pralce i standardowych gniazdach, instalacja jednofazowa często wystarcza. Jeśli jednak w planie są urządzenia o większym poborze mocy, 3 fazy szybko przestają być dodatkiem, a stają się rozsądną bazą pod dom.
| Scenariusz | Czy 3 fazy mają sens | Dlaczego |
|---|---|---|
| Mały dom bez ogrzewania elektrycznego | Niekoniecznie | Podstawowe urządzenia zwykle nie obciążają instalacji na tyle mocno, by wymagać 400 V. |
| Kuchnia indukcyjna i kilka dużych odbiorników | Tak | Łatwiej rozłożyć obciążenie i uniknąć wybijania zabezpieczeń. |
| Pompa ciepła albo ładowarka do auta | Zwykle tak | Takie urządzenia lepiej działają przy sensownie dobranej mocy i podziale obciążenia. |
| Tylko okazjonalne zasilanie budowy | Zależy | Czasem wystarczy tańszy wariant tymczasowy, bez od razu pełnej rozbudowy. |
Ja patrzyłbym na to praktycznie: nie dobierałbym 3 faz „na zapas”, jeśli nie ma realnych urządzeń, które tę moc wykorzystają. Z drugiej strony zbyt słabe przyłącze oznacza później droższe poprawki, a czasem także przerwy w działaniu urządzeń. Najrozsądniej jest policzyć moc na podstawie rzeczywistego planu domu, a nie na podstawie ogólnego poczucia, że „więcej zawsze lepiej”. To prowadzi prosto do ostatniej rzeczy, która najczęściej oszczędza pieniądze.
Jak obniżyć koszt i nie wpaść w typowe pułapki
- Nie zawyżaj mocy przyłączeniowej bez potrzeby. Każdy dodatkowy kilowat zwiększa opłatę operatora.
- Nie zmieniaj trasy przyłącza w trakcie budowy. Przebudowa prawie zawsze oznacza dodatkowy koszt i dłuższy termin.
- Sprawdź, czy można wykorzystać istniejącą infrastrukturę. Jeśli sieć już jest na działce, koszt może spaść radykalnie.
- Poproś elektryka o bilans mocy przed złożeniem wniosku. To prosty sposób, żeby nie płacić za „zapas”, którego nigdy nie użyjesz.
- Porównuj oferty po zakresie, nie po samej cenie. Taniej na papierze bywa drożej po doliczeniu pomiarów, materiałów i poprawek.
- Jeśli planujesz pompę ciepła albo auto elektryczne, uwzględnij je od razu. Doklejanie takich urządzeń po roku zwykle wychodzi drożej niż sensowne przygotowanie instalacji na starcie.
Najczęstszy błąd polega na traktowaniu „siły” jak jednego prostego zlecenia. W praktyce najlepiej działa podejście budżetowe: najpierw moc, potem przyłącze, na końcu instalacja wewnętrzna. Taki porządek pozwala uniknąć przypadkowych dopłat, a jednocześnie nie blokuje domu na przyszłe potrzeby.
Co sprawdzić, zanim podpiszesz umowę o przyłączenie
- jaką moc przyłączeniową naprawdę potrzebujesz dziś i za kilka lat,
- czy złącze ma stanąć przy granicy działki, czy dalej na terenie,
- czy budynek wymaga nowej rozdzielnicy lub wymiany zabezpieczeń,
- czy planujesz urządzenia wysokiego poboru, które zmieniają bilans mocy,
- czy trasa przyłącza nie da się skrócić bez utraty funkcjonalności,
- czy instalacja wewnętrzna jest już gotowa do odbioru i pomiarów.
Jeśli te punkty są dopięte, koszt siły w domu przestaje być niewiadomą. Wtedy wiesz, ile zapłacisz operatorowi, ile elektrykowi i czy lepiej wybrać wariant prosty, czy od razu przygotować budynek pod kuchnię indukcyjną, pompę ciepła albo ładowarkę. To właśnie takie podejście daje najwięcej spokoju przy budowie i modernizacji domu.
